Excel Gantt Chart
用Excel製作甘特圖

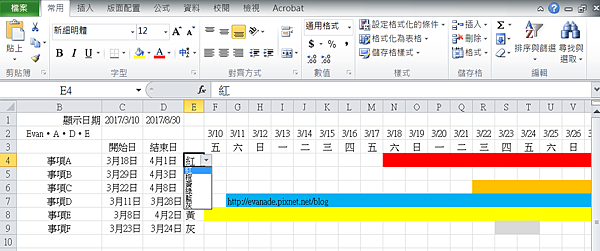

Excel 甘特圖.png



使用範圍=F4:BZ30

A. 日期產生函數

=IFERROR(IF(F2>(D1-C2),"",F2+C2),"") //指定日期並以指定間隔遞增日期
=RIGHT(TEXT(F2,"[-404]aaaa;@"),1)  //取出星期單字



B. 製作可以選顏色的選單

資料資料驗證
資料來源為第二張工作表



C. 以公式格式化儲存格

=AND(E4=色!A8,F2>=C4,F2<=D4)

需變更自行前往管理規則修改





以下提供半成品範本
Excel Gantt Chart template
Excel 甘特圖.xlsx
